 袁大滩矿井水深度处理项目进度

?袁大滩矿井水深度处理项目进度追踪
宣布时间:2021-05-18     点击量:4323     作者:   分享到:

 袁大滩矿井水深度处理项目进度追踪

为增强水情形保;,,,,,,更好的知足矿井水接纳使用要求,,,,,,我单位拟建设mg冰球突破袁大滩煤矿矿井水深度处理建设项目,,,,,,项目总投资为48049.7万元,,,,,,建设处理规模为1500m?/h,,,,,,占地面积为19289.5,,,,,,位于榆阳区小纪汗乡奔滩村袁大滩煤矿风井园地,,,,,,现在,,,,,,袁大滩矿井水深度处理进度追踪如下:


 一、土建工程进度

项目主要建、修建物单体有:调理水池及泵房、高密池I、V型滤池、水处理车间及配电间、高密池II、污泥池及泵房、加药间及药剂库、空压机-污泥脱水及酸碱库联合修建、中心水池及泵房、NF浓水池及泵房、干燥车间及锅炉房、蒸发结晶钢结构、水源热泵房、综合办公楼。。 。

 现在仍在建单体有:污泥堆放池;;其余主体建成并投入使用。。 。新增修建物单体完成预计在5月尾完成。。 。

项目自2020年3月份开工,,,,,,至2021年4月份修建、修建物施工土建完工。。 。

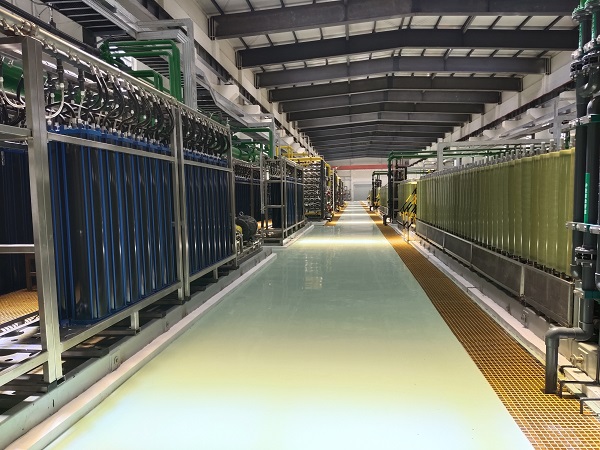

二、调试运行希望

2020年12月20日最先正式调试,,,,,,于2021年1月10日预处理浓缩工艺段调试完成;;2021年1月尾脱稳浓缩工艺段调试完成;;2021年2月5日深度浓缩工艺段(含分盐)调试完成;;2021年2月10日蒸发出盐乐成。。 。

因我单位矿井水总量缺乏,,,,,,现在系统进水量稳固在300-400m3/h。。 。妄想至5月25日进水量提升至500-600 m3/h

运行规程规范和制度已经配齐,,,,,,装备、管道、阀门等已命名并标识齐全;;运行必需的备品备件、专用工具、清静用具、纪录表格和值班用具备齐。。 。加入试运的装备和系统均已知足试运要求。。 。

三、现场情形治理及绿化率情形

     现在,,,,,,在清静环保部事情职员的监视下,,,,,,现场部分区域修建垃圾及生涯垃圾已整理,,,,,,尚有单个体修建物正在施工,,,,,,现场情形治剖析逐步完善。。 。蹊径两旁陆地已大面积植被笼罩,,,,,,绿化率抵达30%。。 。现场整体情形态势优异。。 。

袁大滩矿井水深度处理不但是我单位亮点工程,,,,,,更是被榆林市生态情形保;ぞ至形氐愫搜橄钅,,,,,,以是,,,,,,我们要提高头脑熟悉,,,,,,必需做好周全事情,,,,,,最终通过核验并完善收工。。 。





                         清静环保部

刘全利


【网站地图】
?袁大滩矿井水深度处理项目进度追踪
mg冰球突破·豪华版(试玩)官网首页 官方微信
友情链接:
Copyright 2010-2020 mg冰球突破司 版权所有 All Rights Reserved.
地点:陕西省榆林市榆阳区 邮政编码: 陕ICP备19014480号-1
手艺支持:硅峰网络
【网站地图】
?袁大滩矿井水深度处理项目进度追踪
